闽州教育导航网址: 职称评审 研究生 公务员 教师资格 司法考试 闽州教育 建设执业 金融财会 职业资格 中考 高考
您的位置:首页 > 金融财会 > 备考材料 > 福建考生必看:2019年二建《建筑工程》真题及解析(完整版)(二)

福建考生必看:2019年二建《建筑工程》真题及解析(完整版)(二)

  二、多项选择题(共10题,每题2分,每题的备选项中,有2个或2个以上的符合题意,至少有1个错误,错选本题不得分,少选,所选的每个选项每个0.5分)。

  21.下列建筑钢材的性能指标中,属于力学性能指标的是( )。

  A.拉伸 B.冲击

  C.疲劳 D.弯曲

  E.焊接

  【参考答案】ABC

  【解析】参见教材P27。钢材的主要性能包括力学性能和工艺性能:其中力学性能是钢材最重要的使用性能,包括拉伸性能、冲击性能、疲劳性能等。工艺性能表示钢材在各种加工过程中的行为,包括弯曲性能和焊接性能等。

  22.关于天然花岗岩特性的说法,正确的有( )。

  A.呈碱性 B.高温耐火

  C.密度大 D.耐久性好

  E.强度高

  【参考答案】CDE

  【解析】参见教材P34。花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,为酸性石材,因此其耐酸、抗风化、耐久性好,使用年限长。所含石英在高温下会发生晶变,体积膨胀而开裂、剥落,所以不耐火,但因此而适宜制作火烧板。

  23.土方分层回填施工时,每层均应重点控制施工参数有( )。

  A.虚铺厚度 B.土料含水率

  C.回填标高 D.相同压实度

  E.碾压遍数

  【参考答案】ABE

  【解析】参见教材P285。土石方回填施工。施工前应确定回填料含水量控制范围、铺土厚度、压实遍数等施工参数。施工中应检查排水系统,每层填筑厚度、辗迹重叠程度、含水量控制、回填土有机质含量、压实系数等;当采用分层回填时,应在下层的压实系数经试验合格后进行上层施工。施工结束后,应进行标高及压实系数检验。

  24.下列类型桩的施工方法中,包含孔工序的有( )。

  A.挤密碎石桩 B.CFG工法桩

  C.人工挖孔桩 D.PHC静压桩

  E.钻孔灌注桩

  【参考答案】BCE

  【解析】参见教材P57。钢筋混凝土灌注桩按其成孔方法不同,可分为钻孔灌注桩、沉管灌注桩和人工挖孔灌注桩等几类。

  25.下列施工工序中,属于“钢筋加工”工作内容的有( )。

  A.机械连接 B.下料切断

  C.搭接绑扎 D.弯曲成型

  E.拉伸调直

  【参考答案】BDE

  【解析】参见教材P63。钢筋加工包括调直、除锈、下料切断、接长、弯曲成型等。

  26.关于施工现场电工作业的说法,正确的有( )。

  A.持证上岗 B.用绝缘工具

  C.穿绝缘胶鞋 D.戴绝缘手套

  E.带负荷插拔插头

  【参考答案】ABCD

  【解析】参见教材P173~174。电工作业应持有效证件,电工等级应与工程的难易程度和技术复杂性相适应。电工作业由二人以上配合进行,并按规定穿绝缘鞋、戴绝缘手套、使用绝缘工具;严禁带电作业和带负荷插拔插头等。

  27.下列钢结构施工用材料中,使用前必须进行烘焙的有( )。

  A.焊钉 B.焊接瓷环

  C.焊剂 D.药芯焊丝

  E.焊条

  【参考答案】ACDE

  【解析】参见教材P200。焊条、焊剂、药芯焊丝、电渣焊熔嘴和焊钉用的瓷环等在使用前,必须按照产品说明书及有关焊接工艺的规定进行烘焙。

  28.关于移动式操作平台安全控制的说法,正确的有( )。

  A.台面面积不得超过10m2 B.允许带不多于2人移动

  C.台面高度不得超过5m D.台面脚手板要铺满钉牢

  E.台面四周设防护栏杆

  【参考答案】ACDE

  【解析】参见教材P221。移动式操作平台台面不得超过10m2,高度不得超过5m,台面脚手板要铺满钉牢,台面四周设置防护栏杆。平台移动时,作业人员必须下到地面,不允许带人移动平台。

  29.施工现场的塔吊必须停止作业的天气状况有( )。

  A.浮尘 B.大雨

  C.大雪 D.大雾

  E.五级大风

  【参考答案】BCD

  【解析】参见教材P226。遇六级及六级以上大风、大雨、雾等恶劣天气,应停止作业,将吊钩升起。行走式塔吊要夹好轨钳。雨雪过后,应先经过试吊,确认制动器灵敏可靠后方可进行作业。

  30.针对居住建筑的墙体保温隔热材料,应进行复验的性能指标有( )。

  A.导热系数 B.厚度

  C.压缩强度 D.密度

  E.抗折强度

  【参考答案】ACD

  【解析】参见教材P317、P321。建筑材料和产品进行复验项目。

  P321:墙体节能工程应对下列部位或内容进行隐蔽工程验收,并应有详细的文字记录和必要的图像资料:主控项目:墙体节能工程使用的保温隔热材料,其导热系数、密度、抗压强度或压缩强度、燃烧性能应符合设计要求。

  三、案例分析题(共4题,每题20分)。

  (一)

  【背景资料】

  某洁净厂房工程,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工程,项目技术负责人编制了相应施工进度安排(如图1所示),报项目经理审核。项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。

  因为本工程采用了某项专利技术,其中工序B、工序F、工序K必须使用某特种设备,且需按“B→F→K”先后顺次施工。该设备在当地仅有一台,租赁价格昂贵,租赁时长计算从进场开始直至设备退场为止,且场内停置等待的时间均按正常作业时间计取租赁费用。

  项目技术负责人根据上述特殊情况,对网络图进行了调整,并重新计算项目总工期,报项目经理审批。

  项目经理二次审査发现:各工序均按最早开始时间考虑,导致特种设备存在场内停置等待时间。项目经理指示调整各工序的起止时间优化施工进度安排以节约设备租赁成本。

  【问题】

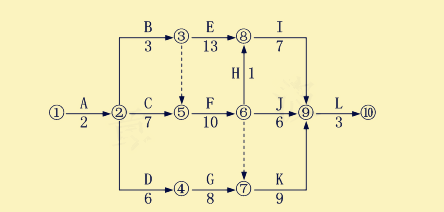

  1.写出图1网络图的关键线路(用工作表示)和总工期。

  2.项目技术负责人还应补充哪些施工进度计划的组成内容?

  3.根据特种设备使用的特殊情况,重新绘制调整后的施工进度计划网络图,调整后的网络图总工期是多少?

  4.根据重新绘制的网络图如各工序均按最早开始时间考虑,特种设备计取租赁费用的时长为多少?优化工序的起止时间后,特种设备应在第几周初进场?优化后特种设备计取租赁费用的时长为多少?

  【参考答案】

  1.关键线路为:A→C→F→H→I→L。总工期为:2+7+10+1+7+3=30(周)。

  2.P177~178:除已编制的相应施工进度安排,单位工程进度计划的内容一般应包括:

  (1)工程建设概况:拟建工程的建设单位,工程名称、性质、用途、工程投资额,开竣工日期,施工合同要求,主管部门的有关部门文件和要求,以及组织施工的指导思想等。

  (2)工程施工情况:拟建工程的建筑面积、层数、层高、总高、总宽、总长、平面形状和平面组合情况,基础、结构类型,室内外装修情况等。

  (3)单位工程进度计划,分阶段进度计划,单位工程准备工作计划,劳动力需用量计划,主要材料、设备及加工计划,主要施工机械和机具需要量计划,主要施工方案及流水段划分,各项经济技术指标要求等。

  3.调整后的网络图为:加虚工作③→⑤和⑥→⑦(注意:原图⑥⑦节点位置调换,因为要满足节点编号箭尾<箭头)

  调整后的网络图关键线路为:A→C→F→K→L。此时总工期为:2+7+10+9+3=31(周)。

  4.(1)按最早开始考虑,特种设备计取租赁费用的时长为7+10+9=26(周);

  (2)优化工序的起止时间后,应在第6周初进场;

  (3)优化后特种设备计取费用时长为3+1+10+9=23(周)。

  (B工作与F工作之间有4周的时间间隔,所以可以考虑B工作推迟4周进场,即6周末,7周初进场,但是因为B工作只有3周的总时差,所以推迟4周影响总工期,只能推迟3周进场,即5周末,6周初进场。此时,B工作与F工作之间依然有1周的时间间隔,所以设备租赁时长为3+1+10+9=23)

1 2 3 4 下页
上一篇:提问:大专可以考小学教师资格证吗?下一篇:2019二级建造师施工管理历年高频知识点之成本
关于我们
法律申明
联系方式
加入我们
服务中心
报名地址
缴费方式
学费分期
商务合作
讲师应聘
招商加盟
推广联盟
电话客服热线:400-968-7268
点击这里给我发消息 闽州教育活跃用户交流群
关注微信公众号
关注我们
每天好料不断
2015-2020 版权所有@厦门华育远教科技有限公司      备案号:闽ICP备17002721号
