水闸主体结构的施工方法
一、水闸混凝土施工
水闸主体结构施工主要包括闸身上部结构以及闸底板、闸墩、止水设施和门槽等方面的施工内容,其中混凝土工程是水闸施工中的主要环节。
1.水闸混凝土施工原则
混凝土工程的施工宜掌握以闸室为中心,按照“先深后浅、先重后轻、先高后矮、先主后次”的原则进行。
(1)先深后浅。
(2)先重后轻。
(3)先高后矮。
(4)先主后次。
2.平底板施工
水闸底板有平底板与反拱底板两种,平底板为常用底板。平底板的施工总是底板先于墩墙,而反拱底板的施工一般是先浇墩墙,预留联结钢筋,待沉降稳定后再浇反拱底板。
水闸平底板的混凝土浇筑,一般采用逐层浇筑法。但当底板厚度不大,拌合站的生产能力受到限制时,亦可采用台阶浇筑法。
平底板混凝土的浇筑,一般先浇上、下游齿墙,然后再从一端向另一端浇筑。当底板混凝土方量较大,且底板顺水流长度在12m以内时,可安排两个作业组分层通仓浇筑。首先两组同时浇筑下游齿墙,待齿墙浇平后,将第二组调至上游齿墙,另一组自下游向上游开浇第一坯底板。上游齿墙组浇完,立即调至下游开浇第二坯,而第一坯组浇完又调头浇第三坯。这样交替连环浇筑可缩短每坯间隔时间,加快进度,避免产生冷缝。
钢筋安装方法有整装法和散装法。工程中使用的钢筋直径在30mm以内时,一般可采用整装法。
3.施工缝施工
施工缝的位置应设在结构受力较小的部位,易于凿毛和清理,并考虑对外观质量的影响。
施工缝的处理应符合下列规定:
(1)可采用凿毛、冲毛或刷毛等方法处理、清除表层的水泥浆薄膜和松散软弱层,并冲洗干净,排除积水。
(2)混凝土强度达到2.5MPa后,方可进行浇筑上层混凝土的准备工作;浇筑前,水平缝应铺厚10~20mm的同配合比的水泥砂浆,垂直缝应随浇筑层刷水泥浆或界面剂。
二、止水设施的施工
为了适应地基的不均匀沉降和伸缩变形,在水闸设计中均设置温度缝与沉降缝,并常用沉降缝代温度缝作用。缝有铅直和水平的两种,缝宽一般为1.0~2.0cm。缝中填料及止水设施,在施工中应按设计要求确保质量。
1.沉降缝填料的施工
沉降缝的填充材料,常用的有沥青油毛毡、沥青杉木板及泡沫板等多种。其安装方法有以下两种。

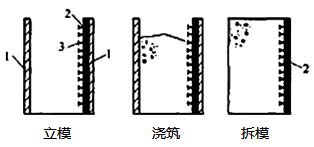

一种是将填充材料用铁钉固定在模板内侧后,再浇混凝土,这样拆模后填充材料即可贴在混凝土上,然后立沉陷缝的另一侧模板和浇混凝土,具体过程如图1F418012-1所示。如果沉降缝两侧的结构需要同时浇灌,则沉降缝的填充材料在安装时要竖立平直,浇筑时沉降缝两侧流态混凝土的上升高度要一致。
另一种是先在缝的一侧立模浇混凝土,并在模板内侧预先钉好安装填充材料的长铁钉数排,并使铁钉的1/3留在混凝土外面,然后安装填料、敲弯铁尖,使填料固定在混凝土面上,再立另一侧模板和浇混凝土,具体过程如图1F418012-2所示。
图1F418012-1 先装填料后浇混凝土的填料施工
1-模板;2-填料;3-铁钉
1F418012-2 先浇混凝土后装填料的填料施工
1-模板;2-填料;3-铁钉
2.止水材料种类
常用的止水材料有紫铜片、橡胶、聚氯乙烯(塑料)等。
紫铜止水片的制作同符合下列规定:
(1)清除表面的油渍、浮皮和污垢。
(2)宜用压模压制成型,转角和交叉处接头,宜在加工厂制作,并留有适当长度的直线段,以利现场搭接;接缝应焊接牢固。
(3)双面焊其搭接长度不应小于20mm。
(4)长时间外露应加强防护措施。
塑料和橡胶止水带应避免油污和长期曝晒。塑料止水片的接头宜用电热熔接牢固。橡胶止水带的接头可用氯丁橡胶粘接,其搭接长度不应小于100mm,重要部位应热压粘接。
止水片的安设宜嵌固,不应使用钉子。紫铜止水片的沉降槽,应用聚乙烯闭孔泡沫板条或沥青灌填密实。对于沥青灌填密实的水平紫铜止水片的凹槽应向上,以便于沥青灌填。
3.止水缝部位的混凝土浇筑
浇筑止水缝部位混凝土的注意事项包括:
(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。
(2)浇筑混凝土时,不得冲撞止水片,当混凝土将淹没止水片时,应再次清除其表面污垢。
(3)振捣器不得触及止水片。
(4)嵌固止水片的模板应适当推迟拆模时间。
三、平面闸门门槽施工
采用平面闸门的中小型水闸,在闸墩部位都设有门槽。为了减小启闭门力及闸门封水,门槽部分的混凝土中埋有导轨等铁件,如滑动导轨、主轮、侧轮及反轮导轨、止水座等。这些铁件的埋设可采取预埋及留槽后浇混凝土两种方法。
小型水闸的导轨铁件较小,可在闸墩立模时将其预先固定在模板的内侧,如图1F418012-3所示,闸墩混凝土浇筑时导轨等铁件即浇入混凝土中。由于中型水闸导轨较大、较重,在模板上固定较为困难,宜采用预留槽,用浇二期混凝土的施工方法。
泵站的组成及布置
一、泵站工程的基本组成
泵站工程主要由泵房、进出水建筑物等组成。
二、泵站枢纽的布置
泵站枢纽布置一般有灌溉泵站、排水泵站、排灌结合站等。
水电站的组成及布置
一、水电站的布置形式
水电站的典型布置形式主要有坝式水电站、河床式水电站及引水式水电站三种。
1.坝式水电站
坝式水电站是利用拦河坝使河道水位壅高,以集中水头。常建于河流中、上游的高山峡谷中,一般为中、高水头水电站。
最常见的布置方式是发电站厂房位于挡水坝下游靠近坝趾处的水电站,即坝后式水电站。
2.河床式水电站
河床式水电站是发电站厂房与挡水闸、坝呈一列式布置在河床上共同起挡水作用的水电站。常建于河流中、下游,一般为低水头、大流量的水电站。
3.引水式水电站
引水式水电站是利用引水道来集中河段落差形成发电水头的水电站。常建于流量小、河道纵坡降大的河流中、上游。
温馨提示:2019已经到了,再不开始备考一级建造师就来不及了。请想要报考2019一级建造师的小伙伴,赶紧抓紧时间备考吧。若想要了解更多一级建造师考试相关的信息,不妨咨询下闽州教育的老师们,他们将为大家细心解答各种问题的,具体的联系方式如下:
报名电话:185-5928-9775(微信号) 林老师
185-5969-5373(微信号) 罗老师
报名地址:闽州教育职业培训中心(厦门市湖里区安岭二路95号红豆杉科技大厦B栋6楼B区闽州教育)
招生网址:www.minzhouedu.com
