2018一建考试《项目管理》考点之施工成本计划的类型
对于施工项目而言,其成本计划的编制是一个不断深化的过程。在这一过程的不同阶段形成深度和作用不同的成本计划,若按照其发挥的作用可以分为以下三类:
一、竞性成本计划
竞争性成本计划是施工项目投标及签订合同阶段的估算成本计划。这类成本计划以招标文件中的合同条件、投标者须知、技术规范、设计图纸和工程量清单为依据,以有关价格条件说明为基础,结合调研、现场踏勘、答疑等情况,根据施工企业自身的工料消耗标准、水平、价格资料和费用指标等,对本企业完成投标工作所需要支出的全部费用进行估算。在投标报价过程中,虽也着力考虑降低成本的途径和措施,但总体上比较粗略。
二、指导性成本计划
指导性成本计划是选派项目经理阶段的预算成本计划,是项目经理的责任成本目标。它是以合同价为依据,按照企业的预算定额标准制定的设计预算成本计划,且一般情况下确定责任总成本目标。
三、实施性成本计划
实施性成本计划是项目施工准备阶段的施工预算成本计划,它是以项目实施方案为依据,以落实项目经理责任目标为出发点,采用企业的施工定额通过施工预算的编制而形成的实施性施工成本计划。
以上三类成本计划相互衔接、不断深化,构成了整个工程项目施工成本的计划过程。
其中,竞争性成本计划带有成本战略的性质,是施工项目投标阶段商务标书的基础,而有竞争力的商务标书又是以其先进合理的技术标书为支撑的。因此,它奠定了施工成本的基本框架和水平。指导性成本计划和实施性成本计划,都是战略性成本计划的进一步开展和深化,是对战略性成本计划的战术安排。
精彩文章分享:2018一建考试《项目管理》提分单选练习题及答案
1、下列计划方式中,工作进度线与时间坐标相对应的计划是( )。
A.里程碑计划
B.横道图计划
C.双代号网络计划
D.单代号搭接网络计划
【答案】B
【考点】横道图进度计划的编制方法。
【解析】横道图计划表中的进度线与时间坐标相对应,这种表达方式较直观,易看懂计划编制的意图。其他几项不具备这个特点。
因此,正确选项是B。
2、单代号搭接网络计地中,FTS表示两项工作的时距是( )。
A.开始到开始
B.完成到完成
C.开始到完成
D.完成到开始
【答案】D
【考点】单代号搭接网络计划中的搭接关系。
【解析】工作的搭接顺序关系是用前项工作的开始或完成时间与其紧后工作的开始或完成时间之间的间距来表示,具体有四类:
FTSi,j——工作i完成时间与其紧后工作j开始时间的时间间距;
FTFi,j——工作i完成时间与其紧后工作j完成时间的时间间距;
STSi,j——工作i开始时间与其紧后工作j开始时间的时间间距;
STFi,j——工作i开始时间与其紧后工作j完成时间的时间间距。
因此,正确选项是D。

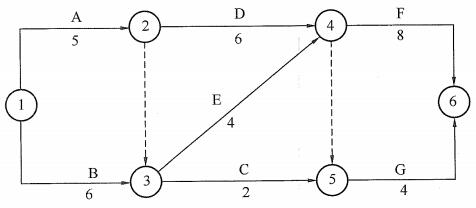

3、某工程双代号网络图如下图,箭头下方的数字表示工作的持续时间(单位:天),则工作E的总时差和自由时差分别为( )。
A.1和0
B.2和1
C.1和1
D.2和2
【答案】C
【考点】双代号网络计划的时间参数计算。
【解析】题中关键线路为A-D-F,工期为19天,E工作最早完成时间EFE=10,紧后工作F、G的最早开始时间都为第11天,最迟开始时间分别为第11天和第15天,所以E工作的自由时差FFE=1,E工作最迟完成时间为F、G工作最迟开始时间的最小值,即第11天,所以总时差TFE=1。
因此,正确选项是C。
4、根据《建设工程项目管理规范》(GB/T50326—2006)条文中的风险等级评价估表,如果某个风险事件将对项目造成中度损失,且发生的可能性很大。则该事件的风险等级为()级。(2015年真题)
A、5
B、4
C、3
D、2
【正确答案】B
【答案解析】本题考查的是项目的风险类型。风险等级评估如下表:
所以选B。参见教材P70。
温馨提示:已经报考一级建造师的考生们,距离2018一建考试已经只有30几天了,为了多考几分,请抓紧时间备考。若想要了解更多一级建造师考试相关的信息,不妨咨询下闽州教育的老师们,他们将为大家细心解答各种问题的,具体的联系方式如下:
报名电话:185-5928-9775(微信号) 林老师
185-5969-5373(微信号) 罗老师
报名地址:闽州教育学历教育学习中心(或者厦门市湖里区安岭二路95号红豆杉科技大厦B栋6楼B区闽州教育)
招生网址:www.minzhouedu.com
