56、 【答案】C
【点评】本题考核工程竣工结算书编制与核对的责任分工。
【解析】工程竣工结算由承包人或受其委托具有相应资质的工程造价咨询人编制,由发包人或受其委托具有相应资质的工程造价咨询人核对。
57、 【答案】D
【点评】本题考核综合单价的确定。
【解析】在招投标过程中,若招标文件某分部分项工程量清单项目特征描述与设计图纸不符,投标人应以分部分项工程量清单的项目特征描述为准,确定投标报价综合单价。
58、 【答案】A
【点评】本题考核逐项审查法的特点。
【解析】全面审查法又称逐项审查法,即按定额顺序或施工顺序,对各项工程细目逐项全面详细审查的一种方法。其优点是全面、细致,审查质量高、效果好。缺点是工作量大,时间较长。这种方法适合于一些工程量较小、工艺比较简单的工程。
59、 【答案】B
【点评】本题考核附加率法的计算要求与方法。
【解析】附加率法是指在租赁资产的设备货价或概算成本上再加上一个特定的比率来计算租金。每期租金月表达式为:
R=P(1+N—xi)/N+P×r
式中: P—租赁资产的价格;
N—还款期数,可按月、季、半年、年计;
i—与还款期数相对应的折现率;
r——附加率。
本题中,每年租金R= 300×(1+6%×6)/6﹢300×3%= 77(万元)。
60、【答案】A
【点评】本题考核《财政投资项目评审操作规程》的相关规定。
【解析】项目概算应由建设单位提供,项目建设单位委托其他单位编制项目概算的,由项目单位确认后投送评审机构进行评审。
61、【答案】CD
【点评】本题考核流动负债的要素。
【解析】流动负债含短期借款、应付票据、应付账款、应付职工薪酬、应付税费、应付利息等;而选项A属于非流动负债;选项8和选项E属于流动资产,所以选项CD正确。
62、 【答案】ADE
【点评】本题考核国际工程投标报价前,对估价人员算出的暂时标价进行动态分析时要考虑的因素。
【解析】该项分析类似于项目投资的敏感性分析,主要考虑工期延误、物价和工资上涨以及其他可变因素的影响。
. (1)工期延误的影响。由于承包商自身的原因,如材料设备交货拖延、管理不善造成工程延误,质量问题造成返工等,承包商可能会增大管理费、劳务费、机械使用费以及占用的资金及利息,这些费用的增加不可能通过索赔得到补偿,而且还会导致误期赔偿损失。一般情况下,可以测算工期延长单位时间,上述各种费用增大的数额及其占总标价的比率。这种增大的开支部分只能用风险费和计划利润来弥补。因此,可以通过多次测算得知工期拖延多长,利润将全部丧失。
(2)物价和工资上涨的影响。通过调整标价计算中材料设备和工资的上涨系数,测算其对工程目标利润的影响。同时切实调查工程物资和工资的升降趋势和幅度,以便作出恰当判断。通过这一分析,可以得知目标利润对物价和工资上涨因素的承受能力。
(3)其他可变因素的影响。影响标价的可变因素很多,而有些是投标人无法控制的,如汇率、贷款利率的变化,政策法规的变化等。通过分析这些可变因素,可以了解投标项目目标利润受影响的程度。
63、 【答案】ACDE
【点评】本题考核不确定因素的组成要素。
【解析】根据教材第40页中的举例,可以用利润指标来进行分析,其可以分析的因素包括投资额、产品销售量、产品单价、生产成本等。
64、 【答案】AC
【点评】本题考核对设备可消除性的有形磨损进行补偿的方式。

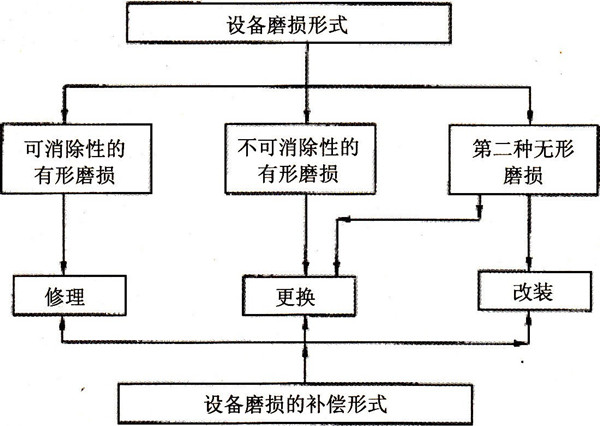

【解析】设备发生磨损后,需要进行补偿,以恢复设备的生产能力。补偿分局部补偿和完全补偿。设备有形磨损的局部补偿是修理,设备无形磨损的局部补偿是现代化改装。设备有形磨损和无形磨损的完全补偿是更新。下图为设备磨损的补偿形式。
65、 【答案】ABCE
【点评】本题考核政府主管部门规定的计价依据。
【解析】传统计价模式下,由主管部门制定工程预算定额,并且规定间接费的内容和取费标准。建设单位和施工单位均先根据预算定额中规定的工程量计算规则、定额单价计算直接工程费,再按照规定的费率和取费程序计取间接费、利润和税金,汇总得到工程造价。
