2017一建考试真题及答题解析之市政实务(五)

  (五)

  【背景资料】

  某公司承建城区防洪排涝应急管道工程,受环境条件限制,其中一段管道位于城市主干路机动车道下,垂直穿越现状人行天桥,采用浅埋暗挖隧道形式;隧道开挖断面3.9m×3.35m,横断面布置如图5所示。施工过程中,在沿线3座检查井位置施作工作竖井,井室平面尺寸长6.0m,宽5.0m。井室、隧道均为复合式衬砌结构,初期支护为钢格栅+钢筋网+喷射混凝土,二衬为模筑混凝土结构,衬层间设塑料板防水层。隧道穿越土层主要为砂层、粉质黏土层,无地下水。设计要求施工中对机动车道和人行天桥进行重点监测,并提出了变形控制值。

  施工前,项目部编制了浅埋暗隧道下穿道路专项施工方案,拟在工作坚井位置占用部分机动车道搭建临时设施,进行工作竖井施工和出土,施工安排3个坚井同时施作,隧道相向开挖以满足工期要求,施工区域,项目部釆取了以下环保措施:

  对现场临时路面进行硬化散装材料进行覆盖。

  临时推土采用密目网进行覆盖

  夜间施工部进行露天悍接作业,控制好照明装置灯光亮度。

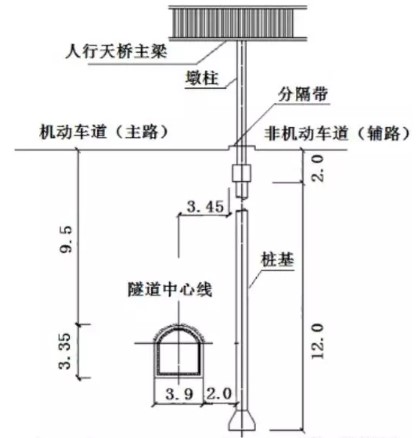

  下穿人行天桥隧道横断面图(单位:米)

  【问题】

  1.根据图5分析隧道施工对周边环境可能产生的安全风险。

  2.工作竖井施工前项目部应向哪些部门申报、办理哪些报批手续。

  3.给出下穿施工的重点监测项目,简述监测方式。

  4.简述隧道相向开挖贯通施工的控制措施。

  5.结合背景资料,补充项目部应釆取的环保措施。

  6.二衬钢筋安装时,应对防水层来取哪些防护措施。

上页 1 2 3 4 5 6
上一篇:2017一建考试真题及答题解析之公路实务下一篇:2018一级建造师《水利水电》临考前的提分题分析
关于我们
法律申明
联系方式
加入我们
服务中心
报名地址
缴费方式
学费分期
商务合作
讲师应聘
招商加盟
推广联盟
电话客服热线:400-968-7268
点击这里给我发消息 闽州教育活跃用户交流群
关注微信公众号
关注我们
每天好料不断
2015-2020 版权所有@厦门华育远教科技有限公司      备案号:闽ICP备17002721号
