(官方版)2018年二建《建筑工程》考试真题及答案解析(三)

  三、案例分析题(共4题,每题20分)。

  (一)

  【背景资料】

  某办公楼工程,框架结构,钻孔灌注桩基础,地下一层,地上20层,总建筑面积25000m2,其中地下建筑面积3000m2,施工单位中标后与建设单位签订了施工承包合同,合同约定:“…至2014年6月15日竣工,工期目标470日历天:质量目标合格:主要材料由施工单位自行采购:因建设单位原因导致工期延误,工期顺延,每延误一天支付施工单位10000元/天的延误费…”,合同签订后,施工单位实施了项目进度策划,其中上部标准层结构工序安排如下:

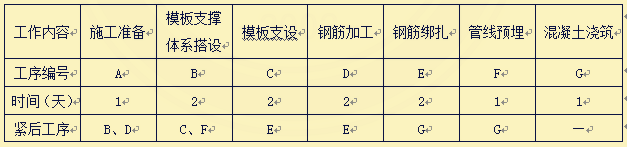

  上部标准层结构工序安排表

  柱基施工时遇地下溶洞(地质勘探未探明),由此造成工期延误20日历天。施工单位向建设单位提交索赔报告,要求延长工期20日历天,补偿误工费20万元,地下室结构完成,施工单位自检合格后,项目负责人立即组织总监理工程师及建设单位,勘察单位,设计单位项目负责人进行地基基础分部验收。

  施工至十层结构时,因商品混凝土供应迟缓,延误工期10日历天。施工至二十层结构时,建设单位要求将该层进行结构变更,又延误工期15日历天。施工单位向建设单位提交索赔报告,要求延长工期25日历天,补偿误工费25万元。

  装饰装修阶段,施工单位采取编制进度控制流程、建立协调机制等措施,保证合同约定工期目标的实现。

  【问题】

  1.根据上部标准层结构工序安排表绘制出双代号网络图,找出关键线路,并计算上部标准层结构每层工期是多少日历天?

  2.本工程地基基础分部工程的验收程序有哪些不妥之处?并说明理由。

  3.除采取组织措施外,施工进度控制措施还有哪几种措施?

  4.施工单位索赔成立的工期和费用是多少?逐一说明理由。

  【参考答案】

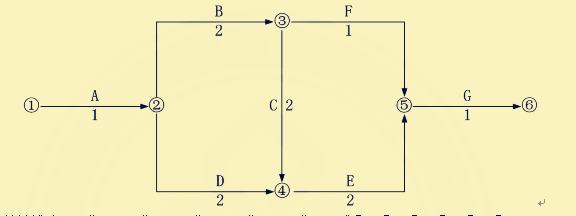

  1.(1)双代号网络图绘制如下:

  (2)关键线路:工作A→工作B→工作C→工作E→工作G(或①→②→③→④→⑤→⑥)。

  (3)工期8天。

  2.(P49)

  不妥之处一:施工单位自检合格后,项目负责人后立即组织验收不妥。

  理由:施工单位自检合格后,应向监理单位申请验收。

  不妥之处二:项目负责人组织地基基础分部验收不妥。

  理由:应由总监理工程师组织验收

  不妥之处三:组织总监理工程师及建设单位,勘察单位,设计单位项目负责人进行验收不妥。

  理由:应组织建设、监理、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行验收。

  3.进度控制措施还应包括:①管理措施;②经济措施;③技术措施。

  (施工管理:控制项目目标的主要措施包括组织措施、管理措施、经济措施和技术措施,其中组织措施是最重要的措施。如果对一个建设工程的项目管理进行诊断,首先应分析其组织方面存在的问题)

  4.(1)桩基施工:工期索赔20天;费用索赔20万。

  理由:地下溶洞,不可探明的地质条件,建设单位的责任;按合同约定,建设单位的原因造成,工期顺延,每天支付延误1万元,20×1=20万元。

  (2)商品混凝土供应迟缓,工期和费用均不能索赔。

  理由:商品混凝土供应,是施工单位的责任。

  (3)施工至二十层结构时,工期索赔15天;费用索赔15万。

  理由:结构设计变更,是建设单位的责任;按合同约定,建设单位的原因造成,工期顺延,每天支付延误1万元,15×1=15万元。

  工期总计索赔:35天,费用总计索赔35万。

上页 1 2 3 4 5 下页
上一篇:考生必知的二级建造师证书注册流程下一篇:(官方版)2018年二建《市政工程》考试真题及答案解析
关于我们
法律申明
联系方式
加入我们
服务中心
报名地址
缴费方式
学费分期
商务合作
讲师应聘
招商加盟
推广联盟
电话客服热线:400-968-7268
点击这里给我发消息 闽州教育活跃用户交流群
关注微信公众号
关注我们
每天好料不断
2015-2020 版权所有@厦门华育远教科技有限公司      备案号:闽ICP备17002721号
