二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分。)
21.流动式起重机特性曲线已图表化的有( )。
A.各种工况下作业范围图 B.起升高度和工作范围图
C.各种工况下主臂仰角图 D.各种工况下起重能力表
E.臂长与作业半径匹配表
【答案】ABDP25
【解析】反映流动式起重机的起重能力随臂长、工作半径的变化而变化的规律和反映流动式起重机的最大起升高度随臂长、工作半径变化而变化的规律的曲线称为起重机的特性曲线。目前,大型吊车特性曲线已图表化。例如,吊车各种工况下的作业范围(或起升高度-工作范围)图和载荷(起重能力)表等。
22.下列参数中,属于焊条电弧焊焊接过程中应控制的工艺参数有( )。
A.焊接电流 B.焊接电压
C.焊接速度 D.坡口尺寸
E.焊接层数
【答案】ABCEP39
【解析】焊工操作焊条电弧焊时,检查其执行的焊接工艺参数包括:焊接方法、焊接材料、焊接电流、焊接电压、焊接速度、电流种类、极性、焊接层(道)数、焊接顺序。
23.工业机电设备负荷联动试运转中,主要考核的内容有( )。
A.安装质量 B.设备性能
C.自控功能 D.生产能力
E.生产工艺
【答案】ABDEP48
【解析】负荷联动试运转是在投料的情况下,全面考核设备安装工程的质量,考核设备的性能、生产工艺和生产能力,检验设计是否符合和满足正常生产的要求。
24.绝缘油注入油浸电气设备前,绝缘油应进行试验的项目有( )。
A.电气强度试验 B.直流耐压试验
C.介质损失角正切值试验 D.局部放电试验
E.色谱分析
【答案】ACEP51
【解析】绝缘油应经严格过滤处理,其电气强度及介质损失角正切值和色谱分析等试验合格后才能注入设备。
25.下列管道器件中,属于管道组成件的有( )。
A.过滤器 B.密封件
C.疏水器 D.紧固件
E.锚固件
【答案】ABCDP68
【解析】管道组成件是用于连接或装配管道的元件。包括管子、管件、法兰、密封件、紧固件、阀门、安全保护装置以及膨胀节、挠性接头、耐压软管、疏水器、过滤器、管路中的节流装置和分离器等。
26.光伏发电设备安装的常用支架有( )。
A.固定支架 B.弹簧支架
C.可调支架 D.抗震支架
E.跟踪支架
【答案】ACEP88
【解析】光伏发电设备组成
光伏发电设备主要由光伏支架、光伏组件、汇流箱、逆变器、电气设备等组成。光伏支架包括跟踪式支架、固定支架和手动可调支架等。
27.下列作业活动中,属于工业钢结构安装主要环节的有( )。
A.钢结构安装 B.作业地面整平
C.钢构件制作 D.基础验收找平
E.防腐蚀涂装
【答案】ADEP96
【解析】工业钢结构安装内容
包括:工业厂房、仓库、多层框架、管架、塔桅结构、设备或构架的平台、操作台、栈桥、跨线过桥等钢结构。钢结构安装一般有以下几个主要环节:(1)基础验收与处理;(2)钢构件复查;(3)钢结构安装;(4)涂装(防腐涂装和/或防火涂装)。
28.下列分项工程中,属于建筑饮用水供应系统的有( )。
A.管道及配件安装 B.防腐
C.给水设备安装 D.绝热
E.试验与调试
【答案】ABDEP119
【解析】建筑饮用水供应系统分项工程:管道及配件安装,水处理设备及控制设施安装,防腐,绝热,试验与调试
29.关于管道内导线敷设的要求,正确的有( )。
A.导线在管内敷设可有一个接头 B.线路绝缘电阻不应小于0.5MΩ
C.管内导线的总数不应多于8根 D.中性线的导线绝缘层为淡蓝色
E.同一回路导线应穿同一导管内
【答案】BCDP129
【解析】管内穿线施工技术要求
1)管内导线应采用绝缘导线,A、B、C相线绝缘层颜色分别为黄、绿、红,保护接地线绝缘层为黄绿双色,中性线绝缘层为淡蓝色。
2)导线敷设后,应用500V兆欧表测试绝缘电阻,线路绝缘电阻不应小于0.5MΩ。
3)不同回路、不同电压等级、交流与直流的导线不得穿在同一管内。但电压为50V及以下的回路,同一台设备的电动机回路和无干扰要求的控制回路,照明花灯的所有回路,同类照明的几个回路可穿入同一根管内,但管内导线总数不应多于8根。
4)同一交流回路的导线应穿同一根钢管内。导线在管内不应有接头,接头应设在接线盒(箱)内。
30.关于变风量空调系统非设计满负荷条件下联合调试的要求,正确的有( )。
A.系统总风量实测值与设计风量的偏差不应大于10%
B.系统空气处理机组应能在设计参数范围内对风机实现变频调速
C.空气处理机组新风量实测值与设计新风量的允许偏差为0~+10%
D.空调冷(热)水系统、冷却水系统总流量与设计流量的偏差不应大于10%
E.各变风量末端装置的最大风量调试结果与设计风量的偏差不应大于-5%~+15%
【答案】BCDP138
【解析】系统非设计满负荷条件下的联合试运转及调试应符合下列规定:
(1)系统总风量调试结果与设计风量的偏差不应大于-5%~+10%;建筑内各区域的压差应符合设计要求。
(2)变风量空调系统联合调试应符合下列规定:
1)系统空气处理机组应能在设计参数范围内对风机实现变频调速。
2)空气处理机组在设计机外余压条件下,系统总风量应满足风量偏差不应大于-5%~+10%的要求;新风量与设计新风量的允许偏差为0~+10%。
3)各变风量末端装置的最大风量调试结果与设计风量的偏差不应大于0~+15%。
(3)空调冷(热)水系统、冷却水系统总流量与设计流量的偏差不应大于10%。
三、实务操作与案例分析题(共4题,每题20分。请根据背景资料,按要求作答。)
(一)
【背景资料】
某建设项目由A公司施工总承包,A公司征得业主同意,把变电所及照明工程分包给B公司。分包合同约定,电力变压器,配电柜等设备由A公司采购;灯具、开关、插座、管材和电线电缆等由B公司采购。
B公司项目部进场后,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见表1-1),工期需150天,在审批时被A公司否定,要求增加施工人员,优化变电所及照明工程作业进度计划,缩短工期。B公司项目部按A公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间提前到3月1日,变电所和照明工程平行施工。

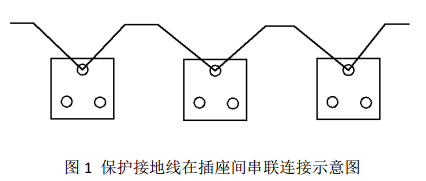

在设备、材料到达施工现场后,B公司项目部依据施工图纸和施工方案,对灯具、开关及插座的安装进行技术交底,灯具类型及安装高度(见表1-2)。在施工质量的检查中,监理工程师发现单项三孔插座的保护接地线(PE线)在插座间串联连接(见图1),相线与中性线利用插座本体的接线端子转接供电。监理工程师要求返工,使用连接器对插座的保护接地线、相线和中性线进行分路连接,施工人员按要求整改后通过实验。

表1-1变电所及照明工程施工作业进度计划
【问题】
1.B公司项目部编制的施工作业进度计划表(表1-1)为什么被A公司否定?优化后的进度计
划工期缩短为多少天?
2.B公司项目部在编制施工作业进度计划前,应充分了解哪些内容?
3.本照明工程有多少个灯具外壳需要与保护导体连接?写出连接的要求。
4.图1中的插座接线会有什么不良后果?画出正确的插座保护接地线连接的示意图。
【参考答案】
1.【答案】被制止的原因是:未充分考虑工作间的衔接关系和符合工艺规律的逻辑关系。P213
优化后的工期缩短为90天。
2.【答案】编制施工作业计划前应对施工现场条件、作业面现状、人力资源配置、物资供应状况等做充分了解,并对执行中可能遇到的问题及其解决的途径提供对策。P213
3.【答案】只有一类灯具需要与保护导体可靠连接,一共3350个需要与保护导体可靠连接。P131
连接要求:一类灯具外露可电部分必须用铜芯软导线与保护导体可靠连接,连接处用设置接地标识,铜芯软导线的截面积应与进入灯具的电源线截面积相同。P131
4.【答案】插座接地导体在插座间串联连接,如有短路或断路,全部插座接地失效,可能造成触电/火灾等不良后果。P131
