福建考生必看:2019年二建《市政工程》真题及解析(完整版)(三)

  三、实务操作和案例分析题(共4题,每题20分)。

  (一)

  【背景资料】

  某公司承建一项路桥结合城镇主干路工程。桥台设计为重力式U型结构,基础采用扩大基础,持力层位于砂质黏土层,地层中有少量潜水;台后路基平均填土高度大于5m。场地地质自上而下分别为腐植土层、粉质黏土层、砂质黏士层、砂卵石层等。桥台及台后路基立面如图1-1所示,路基典型横断面及路基压实度分区如图1-2所示。


  施工过程中发生如下事件:

  事件一:桥台扩大基础开挖施工过程中,基坑坑壁有少量潜水出露,项目部按施工方案要求,采取分层开挖和做好相应的排水措施,顺利完成了基坑开挖施工。

  事件二:扩大基础混凝土结构施工前,项目部在基坑施工自检合格的基础上请监理等单位进行实地验槽,检验项目包括:轴线偏位、基坑尺寸等。

  事件三:路基施工前,项目部技术人员开展现场调查和测量复测工作,发现部分路段的地面横向坡度陡于1:5,在路基填筑施工时,项目部对原地面的植被及腐殖土层进行清理,并按规范要求对地表进行相应处理后,开始路基填筑施工。

  事件四:路基填筑采用合格的黏性土。项目部按规范规定的压实度对路基填土进行分区如下:①路床顶面以下80cm范围内为Ⅰ区;②路床顶面以下80cm~150cm范围内为Ⅱ区;③路床顶面以下大于150cm为Ⅲ区。

  【问题】

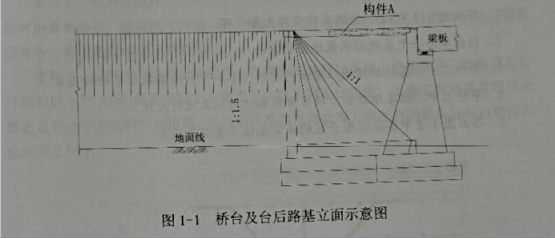

  1.写出图1-1中构件A的名称及其主要作用。

  2.指出事件一中基坑排水最适宜的方法,

  3.事件二中,基坑验槽还应邀请哪些单位参加?补全基坑质量检验项目。

  4.事件三中,路基填筑前,项目部应如何对地表进行处理?

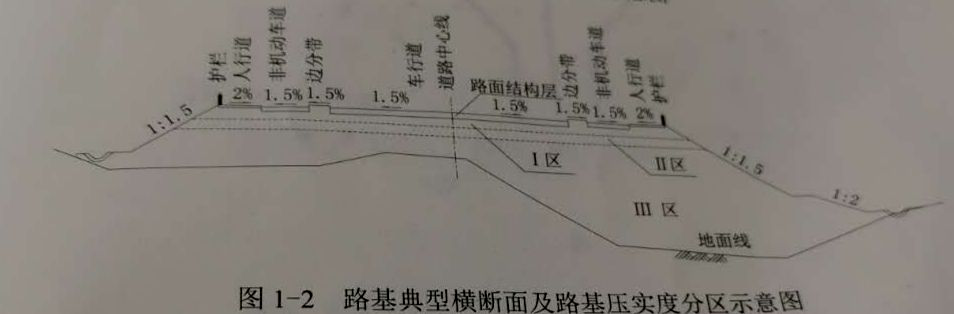

  5.写出图1-2中各压实度分区的压实度值(重型击实)。

  【参考答案】

  1.构件A为桥头搭板

  作用:消除台背土沉降引起的桥头跳车。(一建教材)

  2.因为只有少量潜水出露,所以可采取集水明排的方式排水,及对坡面渗水宜采用渗水部位插打导水管引至排水沟、集水井,用水泵排出基坑。(点睛资料)

  3.基坑验槽还应邀请建设单位、勘察单位、设计单位。

  基坑质量检验项目还有:地基承载力,坑底标高。(夯实、精讲班)

  4.路基填筑前,由于部分路段的地面横向坡度陡于1:5项目部应对地表进行需修成台阶形式,宽度不宜小于1.0m,台阶顶面应向内倾斜。(点睛资料)

  5.I区压实度≥95%II区压实度≥93%III区压实度≥90%(P270表2K320095-1)

  (二)

  【背景资料】

  某公司承接给水厂升降改造工程,其中新建存积10000m2清水池一座,钢筋混凝土结构,混凝土强度设计强度等级为C35,P8。底板厚650mm,垫层厚100mm。混凝土设计强度等级为C15;底板下设抗拔混凝土灌注桩。直径φ800mm满堂布置。桩基施工前,项目部按照施工方案进行施工范围内地下管线迁移和保护工作,对作业班组进行了全员技术安全交底。

  施工过程中发生如下事件:

  事件一:在吊运废弃的雨水管节时,操作人员不慎将管节下的燃气钢管兜住,起吊时钢管被拉裂,造成燃气泄漏,险些酿成重大安全事故。总监理工程师下达工程暂停指令,要求施工单位限期整改。

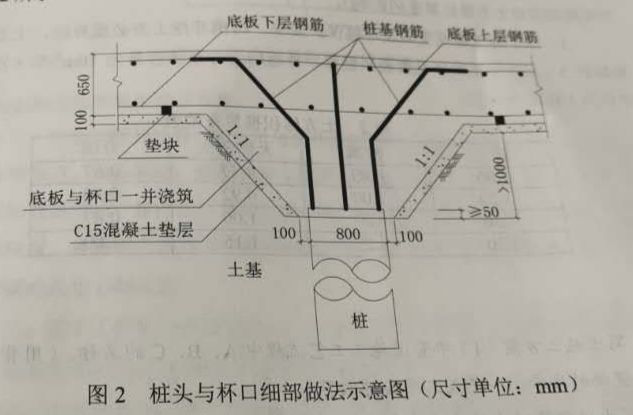

  事件二:桩基首个验收批验收时,发现个别桩有如下施工工质量缺陷:桩基顶面设计高程以下约1.0m 范围混凝土不够密实,达不到设计强度。总监理工程师要求项目部提出返修处理方案和预防措施。项目部获准的返修处理方案所附的桩头与杯口细部做法如图2所示:


  【问题】

  1.指出事件一中项目部安全管理的主要缺失,并给出正确做法。

  2.列出事件一整改与复工的程序。

  3.分析事件二中桩基质量缺陷的主要成因,并给出预防措施。

  4.依据图2给出返修处理步骤。(请用文字叙述)

  【参考答案】

  1.项目部安全管理的主要缺失:(1)管线调查不完备,现场无标识(2)未按施工方案,设专人指挥;(3)起吊前,未检查吊运环境。(4)吊运时,未试吊。

  正确做法:(1)施工前,应做管线调查,制定管线保护方案(2)施工时,设专人指挥;(3)起吊前,需巡视周边环境。(4)吊运时,要先试吊。(结合背景考管线调查及吊运相关知识)

  2.(1)整改程序:

  ①查找原因:管线调查是否完备;是否有保护方案;是否有吊运方案;

  ②采取措施

  ③责任人受到处理

  ④责任人和周围群众收到教育。

  (2)复工程序:整改完成后,暂停施工原因消失、具备复工条件时,施工单位向监理提出复工申请,总监签署审查意见,报建设单位批准后签发工程复工令。

  3.(1)桩基质量缺陷的主要成因:①桩头超灌高度不够;②混凝土浮浆太多;③孔內混凝土面测定不准。

  (2)预防措施:1)桩头超灌不小于桩长的5%;2)桩顶10m内的混凝土应适当调整配合比,增大碎石含量,减少桩顶浮浆。(P274)

  4.杯口开挖→造成密实度不足的桩头→浇筑混凝土垫层→安装底板下层钢筋→安装底板上层钢筋→连接桩基钢筋与底部上层钢筋桩头→施工缝处理及桩基钢筋除锈→浇筑底板及杯口混凝土。(结合背景答题)

上页 1 2 3 4
上一篇:玩转2019年二级建造师考试,轻松得高分!下一篇:福建考生必看:2019年二建《水利水电》真题及解析(完整版)
关于我们
法律申明
联系方式
加入我们
服务中心
报名地址
缴费方式
学费分期
商务合作
讲师应聘
招商加盟
推广联盟
电话客服热线:400-968-7268
点击这里给我发消息 闽州教育活跃用户交流群
关注微信公众号
关注我们
每天好料不断
2015-2020 版权所有@厦门华育远教科技有限公司      备案号:闽ICP备17002721号
