福建考生必看:2019年二建《市政工程》真题及解析(完整版)(二)

  二、多项选择题:(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)

  21.关于路基试验段的说法,正确的有( )。

  A.填石路基可不修筑试验段

  B.试验段施工完成后应挖除

  C.通过试验段确定路基预沉量值

  D.通过试验段确定每层虚铺厚度

  E.通过试验段取得填料强度值

  【答案】CD

  【解析】P12;

  (2)试验目的主要有:

  1)确定路基预沉量值。

  2)合理选用压实机具;选用压实机具应综合考虑道路不同等级、地质条件、工程量大小、工期要求、作业环境等。

  3)按压实度要求,确定压实遍数。

  4)确定路基宽度内每层虚铺厚度。

  5)根据土的类型、湿度、设备及场地条件,选择压实方式。

  22.关于土工合成材料加固软土路基的说法,正确的有( )。

  A.铺设土工合成材料时,不得出现扭曲、折皱、重叠

  B.土工合成材料在路堤边部应留有足够的锚固长度

  C.上下层土工合成材料接缝应对齐

  D.土工合成材料应沿路基轴线铺设

  E.土工合成材料铺设锚固检验合格后,允许运料车直接在其上行走

  【答案】AB

  【解析】P19;

  (1)在整平好的下承层上按路堤底宽全断面铺设,摊平时拉直平顺,紧贴下承层,不得出现扭曲、折皱、重叠。在斜坡上摊铺时,应保持一定松紧度(可用U 形钉控制)。

  (2)铺设土工聚合物,应在路堤每边留足够的锚固长度,回折覆盖在压实的填料面上。

  (3)为保证土工合成材料的整体性,当采用搭接法连接,搭接长度宜为0.3~0.9m;采用缝接法时,粘结宽度不小于50mm,粘结强度不低于土工合成材料的抗拉强度。

  (4)现场施工中,一方面注意土工合成材料破损时必须立即修补好,另一方面上下层接缝应交替错开,错开长度不小于0.5m。

  (5)在土工合成材料堆放及铺设过程中,尽量避免长时间暴露和暴晒以免性能劣化。

  (6)铺设质量应符合规范要求。

  23.根据受力特点,桥梁可分为( )。

  A.梁式桥 B.拱式桥

  C.预应力混凝土桥 D.悬索桥

  E.组合体系桥

  【答案】ABDE

  【解析】P33;

  (一)按受力特点分:1.梁式桥2.拱式桥3.刚架桥4.悬索桥5.组合体系桥

  24.关于箱涵顶进施工的说法,正确的有( )。

  A.箱涵顶进施工适用于带水作业,可在汛期施工

  B.实施前应按施工方案要求完成后背施工和线路加固

  C.在铁路路基下吃土顶进,不宜对箱涵做较大的轴线、高程调整动作

  D.挖运土方与顶进作业同时进行

  E.顶进过程中应重点监测底板、顶板、中边墙、中继间牛腿和顶板前

  【答案】BCE

  【解析】P69-P70;

  顶进作业面包括路基下地下水位已降至基底下500mm 以下,并宜避开雨期施工,若在雨期施工,必须做好防洪及防雨排水工作。

  工艺流程:现场调査→工程降水→工作坑开挖一后背制作→滑板制作→铺设润滑隔离层→箱

  涵制作→顶进设备安装→既有线加固→箱涵试顶进一吃土顶进→监控量测→箱体就位→拆除加固设施→拆除后背及顶进设备→工作坑恢复。

  箱涵吃土顶进前,应及时调整好箱涵的轴线和高程。在铁路路基下吃土顶进,不宜对箱涵做

  较大的轴线、高程调整动作。

  挖运土方与顶进作业循环交替进行。

  顶进过程中要定期观测箱涵裂缝及开展情况,重点监测底板、顶板、中边墙,中继间牛腿或

  剪力较和顶板前、后悬臂板,发现问题应及时研究采取措施。

  25.给水处理目的是去除或降低原水中的( )。

  A.悬浮物 B.胶体

  C.有害细菌生物 D.钙、镁离子含量

  E.溶解氧

  【答案】ABC

  【解析】P122;

  给水处理目的是去除或降低原水中悬浮物质、胶体、有害细菌生物以及水中含有的其他有害杂质,使处理后的水质满足用户需求。

  26.水处理厂的配套工程包括( )。

  A.厂区道路 B.厂区内部环路

  C.厂内给排水 D.厂区照明

  E.厂内绿化

  【答案】ACDE P125

  27沉井施工的辅助下沉法包括( )。

  A.触变泥浆套助沉 B.堆载助沉

  C.空气幕助沉 D.机械挤压助

  E.震动助沉

  【答案】AC P133

  28.关于供热管道支、吊架安装的说法,错误的有( )。

  A.管道支、吊架的安裝应在管道安装、检验前完成

  B.活动支架的偏移方向、偏移量及导向性能应符合设计要求

  C.调整支撑面标高的垫板不得与钢结构焊接

  D.有角向型补偿器的管段、固定支架不得与管道同时进行安装与固定

  E.弹簧支、吊架的临时固定件应在试压前拆除

  【答案】CDE P155~156

  29.按照来源性质分类,施工合同风险有( )。

  A.技术风险 B.项目风险

  C.地区风险 D.商务风险

  E.管理风险

  【答案】ADE P221。B、C是按范围分类。

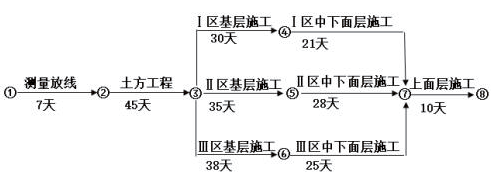

  30.下图为某道路施工进度计划网络图,总工期和关键线路正确的有( )。


  A.总工期113天

  B.总工期125天

  C.①—②—③—④—⑦—⑧

  D.①—②—③—⑤—⑦—⑧

  E.①—②—③—⑥—⑦—⑧

  【答案】BDE P253

1 2 3 4 下页
上一篇:玩转2019年二级建造师考试,轻松得高分!下一篇:福建考生必看:2019年二建《水利水电》真题及解析(完整版)
关于我们
法律申明
联系方式
加入我们
服务中心
报名地址
缴费方式
学费分期
商务合作
讲师应聘
招商加盟
推广联盟
电话客服热线:400-968-7268
点击这里给我发消息 闽州教育活跃用户交流群
关注微信公众号
关注我们
每天好料不断
2015-2020 版权所有@厦门华育远教科技有限公司      备案号:闽ICP备17002721号
